На нефтяном месторождении в Ноябрьске в разгар летней оттепели отказал трансформатор — остановлена подготовка сырья. Мы за 9 дней изготовили ТМГ-630/10/0,4, доставили через болота на амфибийных тягачах, выполнили шеф-монтаж и передали полный пакет разрешительной документации.
В Ноябрьске болотистая тундра превращает логистику в квест, но мы прошли его без потерь.

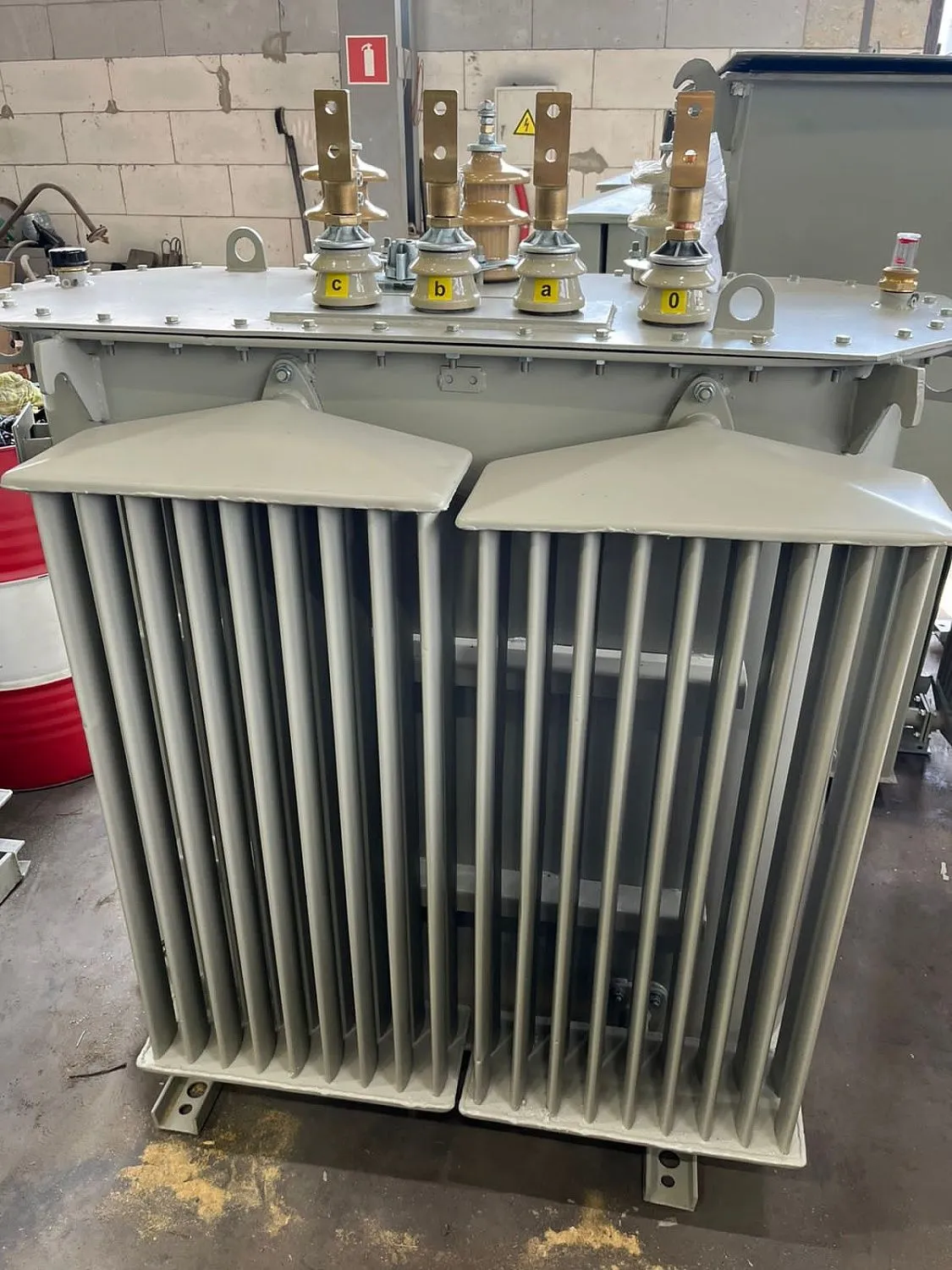

Проект отгрузки трансформатора ТМГ-630/10/0,4 в Ноябрьск (05.07.2025) выполнен для установки подготовки нефти. Изделие в герметичном гофрированном баке климатического исполнения для работы в условиях Заполярья, с масляным охлаждением. Герметичная конструкция без расширителя исключает контакт масла с воздухом — масло не окисляется и не требует долива, что критично для удалённых объектов. Применено масло с высокими диэлектрическими свойствами и низкой температурой застывания. Заводские испытания проведены по полной программе.
| # | Параметр | Значение |
|---|---|---|
| 1 # | Мощность Параметр | 630 кВА Значение |
| 2 # | Напряжение ВН/НН Параметр | 10 / 0,4 кВ Значение |
| 3 # | Климатическое исполнение Параметр | УХЛ1 (до -60°C) Значение |
Летняя оттепель делает зимники непроходимыми – мы применили амфибийную технику, чтобы доставить трансформатор в срок.
Перед отправкой выполнены все необходимые измерения сопротивления изоляции, коэффициента трансформации и проверки группы соединения. Бак покрыт морозостойкой эмалью с усиленной антикоррозионной защитой, все уплотнения адаптированы к перепадам температур. Заземление нейтрали выполнено с учётом высокого сопротивления грунта в районах вечной мерзлоты.
Доставка по болотистой местности – на амфибийных тягачах с усиленной фиксацией и термочехлами для поддержания температуры масла.
Остановка установки подготовки нефти – это срыв поставок на весь регион. Мы вернули производство за 9 дней.
По прибытии проведена повторная проверка сопротивления обмоток и уровня масла. Степень защиты оболочки соответствует требованиям для работы на открытых площадках. Шеф-монтаж выполнен за 2 дня, пусконаладка – по программе завода с тестированием технологического оборудования под нагрузкой.
| # | Этап | Выполненные операции |
|---|---|---|
| 1 # | Входной контроль Этап | Измерение изоляции, коэффициента трансформации Выполненные операции |
| 2 # | Транспортировка Этап | Амфибийные тягачи, фиксация, термочехлы Выполненные операции |
| 3 # | Шеф-монтаж и пуск Этап | Прогрев, тестирование под нагрузкой Выполненные операции |
В период обкатки – ежедневный контроль температуры масла и нагрузочных режимов.
